Spór o ustawę wiatrakową nie dotyczy wyłącznie energetyki, ale też tego, kto w Polsce naprawdę decyduje o przestrzeni: państwo, gmina czy lokalna społeczność. W tym tekście wyjaśniam, jakie zasady lokalizacji turbin obowiązują obecnie, dlaczego minimum 700 m wciąż wywołuje konflikty i jak wygląda droga od planu miejscowego do pozwolenia na budowę. Dorzucam też praktyczne spojrzenie na to, co zmienia modernizacja istniejących farm i gdzie najczęściej inwestycje się wykładają.
Najkrócej dziś o lokalizacji turbiny decydują plan, odległość i procedura środowiskowa

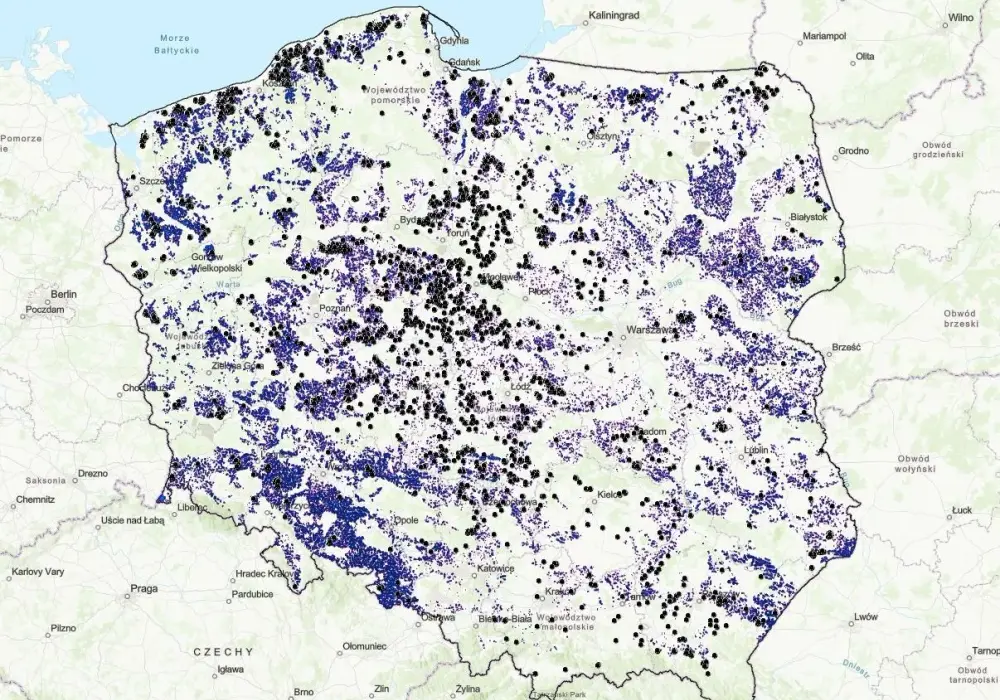

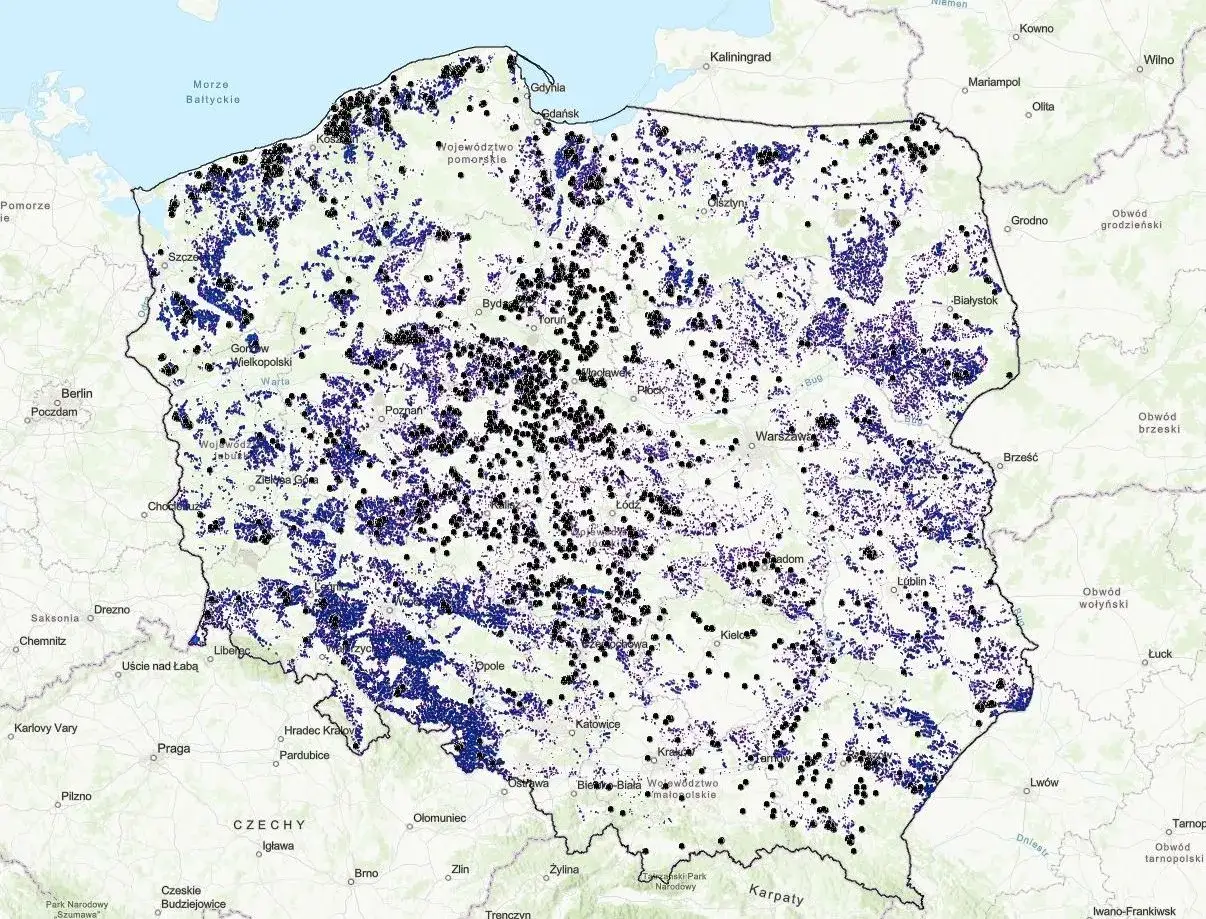

- Obecnie kluczowy próg odległości od zabudowy mieszkaniowej to 700 m.
- Nowa farma wiatrowa na lądzie wymaga miejscowego planu zagospodarowania przestrzennego, a nie samej decyzji o warunkach zabudowy.
- Projekt obniżenia minimum do 500 m nie wszedł do prawa, więc obecny stan nie zmienił się w tym kierunku.
- Repowering, czyli modernizacja istniejących turbin, został w 2026 r. uproszczony i może skrócić procedury o co najmniej 6 miesięcy.
- Największe spory dotyczą nie tylko hałasu, ale też krajobrazu, przyrody i kontroli samorządów nad planowaniem przestrzennym.
Co naprawdę obejmuje ten pakiet przepisów
To w gruncie rzeczy prawo o lokalizacji i budowie lądowych elektrowni wiatrowych. Łączy planowanie przestrzenne, prawo budowlane i ochronę środowiska, więc nie da się go czytać jak zwykłej ustawy sektorowej. Z mojego punktu widzenia właśnie to połączenie sprawia, że każda inwestycja wiatrowa staje się testem dla całego lokalnego układu decyzyjnego.
Najważniejsze pytania brzmią bardzo prosto: gdzie można postawić turbinę i jak daleko może ona stać od domów oraz terenów chronionych. Dopiero później wchodzą techniczne szczegóły, bo nawet dobry projekt przegrywa, jeśli nie mieści się w planie miejscowym albo nie przejdzie oceny oddziaływania na środowisko.
W praktyce to właśnie ta warstwowość przepisów odróżnia inwestycję energetyczną od zwykłej budowy. I dlatego spór o te regulacje nie jest tylko techniczny, ale też ustrojowy. To prowadzi wprost do pytania, jakie reguły obowiązują dziś, zanim w ogóle zacznie się rozmowa o konkretnej działce.

Jakie zasady lokalizacji obowiązują dziś
Jeżeli odsunąć politykę na bok, obecny model da się streścić prosto: bez planu miejscowego, bez spełnienia odległości i bez zgód środowiskowych farma wiatrowa na lądzie nie przejdzie dalej. Najważniejszy praktyczny próg to 700 m od zabudowy mieszkaniowej, a nie dawne 10H, które żyje głównie w politycznych dyskusjach i starszych opisach przepisów.
| Element | Stan obecny | Znaczenie w praktyce |
|---|---|---|
| Odległość od zabudowy | 700 m minimum | Projekt bliżej zabudowy mieszkaniowej co do zasady nie powinien uzyskać akceptacji |
| Plan miejscowy | Obowiązkowy | Bez MPZP lokalizacja lądowej turbiny nie ma realnej podstawy planistycznej |
| Zasada 10H | Historyczny punkt odniesienia | To już raczej odniesienie polityczne niż podstawowy próg dla nowych inwestycji |
| Ocena środowiskowa | Standardowy element procedury | Sprawdza wpływ na ludzi, przyrodę, krajobraz i kumulację oddziaływań |
| Pozwolenie na budowę | Końcowy etap | Spina zgodność projektu z planem i przepisami technicznymi |
To ważne rozróżnienie, bo wiele osób patrzy tylko na odległość od najbliższego domu. Tymczasem projekt może polec już na etapie planu, jeżeli koliduje z ochroną przyrody, nie ma dostępu do sieci albo nie da się go obronić środowiskowo. W praktyce 700 m jest więc filtrem, ale nie gwarancją sukcesu. Od tego miejsca najłatwiej przejść do procedury, która w realu decyduje o powodzeniu całego przedsięwzięcia.
Jak wygląda droga od planu do pozwolenia
Proces inwestycyjny jest bardziej administracyjny niż techniczny. Najpierw gmina musi dopuścić taką lokalizację w planie miejscowym, później pojawia się ocena środowiskowa, a dopiero na końcu pozwolenie na budowę. Po drodze inwestor potrzebuje też warunków przyłączenia do sieci, bo bez nich projekt może być papierowo poprawny, ale gospodarczo bez sensu.
- Plan miejscowy wyznacza, gdzie turbiny mogą się pojawić i jaką maksymalną wysokość mogą mieć.
- Strategiczna ocena oddziaływania na środowisko sprawdza skutki dla ludzi i przyrody jeszcze przed uchwaleniem planu.
- Decyzja środowiskowa rozkłada projekt na czynniki pierwsze: hałas aerodynamiczny, cień migotania, ptaki, nietoperze i kumulację oddziaływań.
- Pozwolenie na budowę zamyka drogę administracyjną, ale tylko wtedy, gdy projekt nie rozmija się z planem i przepisami technicznymi.
- Przyłączenie do sieci decyduje, czy wyprodukowana energia ma gdzie popłynąć. To często niedoceniany punkt zapalny.
Najczęstszy błąd polega na myśleniu, że plan miejscowy załatwia sprawę. Nie załatwia, on tylko otwiera drzwi do dalszej procedury. Jeśli którakolwiek z kolejnych faz wykaże sprzeczność albo zbyt duże oddziaływanie, inwestycja wraca do szuflady. I właśnie tu pojawia się kolejny poziom sporu: polityczny.
Dlaczego odległość stała się politycznym punktem zapalnym
Tu widać, że energetyka wiatrowa nie jest wyłącznie sporem o megawaty. W 2025 r. rząd próbował zejść z 700 m do 500 m, argumentując to tańszym prądem i szybszym rozwojem OZE, ale prezydenckie weto zatrzymało zmianę. W efekcie obecny stan prawa nie został przełamany, a dyskusja o granicy między interesem państwa a akceptacją społeczną wróciła na pierwszy plan.
Moim zdaniem ten spór jest bardzo charakterystyczny dla polskiego ustroju. Gmina chce decydować o swoim terenie, rząd naciska na przyspieszenie inwestycji, a prezydent staje się ostatnim bezpiecznikiem politycznym. W teorii wszyscy mówią o bezpieczeństwie energetycznym, ale w praktyce konflikt rozgrywa się o krajobraz, własność, zaufanie do procedur i to, czy mieszkańcy czują się współautorami decyzji, czy tylko jej adresatami.
Różnica 200 m wygląda na niewielką tylko z daleka. Przy dużych turbinach to potrafi przesunąć granicę opłacalności całego projektu, zmienić mapę działek dostępnych pod inwestycję i wywołać zupełnie inną reakcję społeczną. Z tego punktu widać już, że przyszłość tej regulacji nie zależy wyłącznie od jednego przepisu, ale też od tego, co da się zrobić z istniejącymi farmami.
Co zmienia modernizacja istniejących turbin
Repowering, czyli zastępowanie starszych turbin nowszymi i wydajniejszymi, jest dziś jednym z najbardziej sensownych sposobów zwiększania produkcji bez zajmowania nowych terenów. W 2026 r. rząd przyjął rozporządzenie, które uprościło taką modernizację, o ile projekt spełnia warunki bezpieczeństwa i nie wchodzi w konflikty z ochroną przyrody.
- Moc instalacji może wzrosnąć maksymalnie o 30%.
- Liczba turbin nie może wzrosnąć.
- Lokalizacja może się przesunąć najwyżej o 150 m od istniejącej wieży.
- Łączna moc instalacji nie może przekroczyć 100 MW.
- Zachowana musi być minimalna odległość 250 m od granicy lasu.
- Na takich zasadach można skrócić procedurę o co najmniej 6 miesięcy.
To nie jest jednak furtka dla każdego starego parku wiatrowego. Uproszczenie dotyczy instalacji poza obszarami chronionymi i tylko wtedy, gdy modernizacja nie zwiększa istotnie oddziaływań. Dla praktyki to ważne, bo część przyszłych sporów o wiatraki będzie dotyczyć nie nowych lokalizacji, lecz tego, jak wydobyć więcej energii z już zajętych terenów. Zanim jednak inwestor lub gmina pójdą tą drogą, warto sprawdzić kilka twardych rzeczy.
Kiedy projekt ma sens, a kiedy lepiej go nie forsować
Gdy patrzę na spory wokół takich inwestycji, widzę powtarzalny błąd: strony rozmawiają o ideologii, a nie o parametrach. Tymczasem o powodzeniu projektu decydują konkretne, dość przyziemne elementy.
- Dla gminy: trzeba sprawdzić, czy plan miejscowy jest spójny z polityką przestrzenną i czy wyznacza strefę realnie akceptowalną społecznie.
- Dla mieszkańców: trzeba patrzeć nie tylko na odległość, ale też na hałas, cień migotania, dojazd ciężkiego sprzętu i wpływ na krajobraz.
- Dla inwestora: trzeba ocenić przyłączenie do sieci, własność gruntów, dojazd technologiczny i ryzyko odwołań w procedurze środowiskowej.
- Dla wszystkich stron: nie wolno mylić politycznych zapowiedzi z obowiązującym stanem prawa, bo to właśnie tu najczęściej rodzą się błędne oczekiwania.
Jeżeli miałbym wskazać jedną rzecz, która naprawdę decyduje o powodzeniu takich inwestycji, byłaby to jakość lokalnego procesu, a nie sama wysokość turbiny. Tam, gdzie plan, środowisko i rozmowa z mieszkańcami są potraktowane poważnie, projekt ma szansę przejść bez wieloletniego konfliktu. Tam, gdzie ktoś próbuje skrócić drogę politycznym skrótem, zwykle kończy się to wetem, protestem albo po prostu inwestycją, która nie wychodzi poza slajdy.
